Cafunfo e Cuango aceleram obra solar

Resumo: Os parques solares do Cafunfo e do Cuango já superam 90% de execução e devem entrar em operação em 2026, reforçando a oferta eléctrica da Lunda-Norte com energia limpa.
Pontos-chave

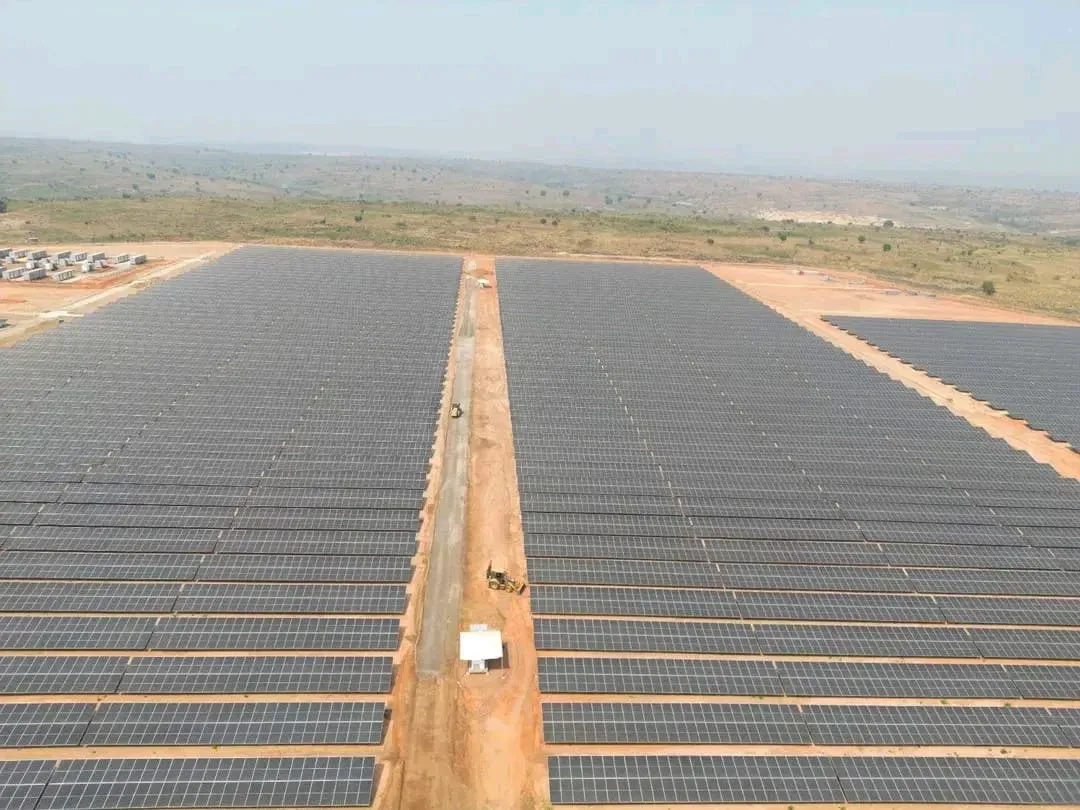

Os parques solares fotovoltaicos do Cafunfo e do Cuango avançam para a fase final de construção na Lunda-Norte, com execuções físicas de 91% e 93%. O projecto integra a estratégia de ampliar a produção eléctrica com fontes renováveis e reduzir a dependência de centrais térmicas, sobretudo em áreas com grande procura por energia.
No Cafunfo, a central terá capacidade instalada de 42,4 MWp e será ligada à rede local por uma linha de transporte em média tensão com cerca de 50 quilómetros. Na primeira fase, deverá abastecer aproximadamente 30 mil residências, alcançando mais de 100 mil habitantes e fortalecendo o acesso regular à electricidade.
As 10 principais notícias de Angola, no seu e-mail.
Receba uma seleção clara todas as manhãs, às 07h.
Selecionadas entre 21 fontes.
Um e-mail por dia. Cancele quando quiser.
Já o parque do Cuango terá 11,5 MWp de potência instalada e uma linha de média tensão de cerca de 25 quilómetros. A infra-estrutura foi desenhada para alimentar perto de 9.500 residências, contribuindo para melhorar o fornecimento de energia e apoiar o crescimento de actividades económicas na região.
Com uma capacidade conjunta de 53,9 MWp, os dois empreendimentos deverão ajudar a baixar custos associados a combustíveis fósseis e a tornar a matriz energética da província mais limpa e sustentável. O Governo espera ainda ganhos para os sectores mineiro, agropecuário, comercial e industrial, que dependem de fornecimento estável.
Segundo o planeamento actualizado, a execução física deverá ficar concluída ao longo de Setembro de 2026, enquanto o comissionamento geral está previsto para Novembro do mesmo ano. A entrada em plena operação marcará um reforço importante da capacidade de geração renovável e poderá impulsionar emprego, investimento e novos negócios locais.
